Comment vérifier les capacités de soudage RF d'une usine de sacs étanches

Pour vérifier les compétences d'une usine de sacs étanches en soudage RF, ne vous contentez pas de photos de l'équipement ou d'une simple affirmation concernant son expérience en soudage. Demandez-lui de démontrer sa capacité à souder le matériau prévu, à fabriquer le produit avec l'outillage adéquat, à fournir un échantillon pertinent dans les délais convenus et à reproduire le résultat validé lors de la production en série.
Une usine peut disposer d'équipements de soudage RF et rencontrer des difficultés avec un nouveau matériau, un angle complexe, une fermeture éclair étanche, une intersection multicouche ou une structure de sac complexe. Un échantillon réalisé dans les conditions de production prévues, étayé par des spécifications claires, des résultats de tests pertinents et des méthodes de production maîtrisées, constitue une preuve plus convaincante.
| Ce qu'il faut vérifier | Preuves utiles | Faible preuve |
|---|---|---|
| Compatibilité des matériaux | Soudages d'essai réalisés avec le matériau en vrac prévu | « Nous soudons le TPU et le PVC » |
| Expérience pertinente | Échantillons réalisés avec des matériaux et une construction similaires | Un catalogue de produits complet |
| adéquation de l'équipement | Le type d'équipement et la plage de fonctionnement correspondent au produit | Quantité de machines uniquement |
| Capacité d'outillage | Examen spécifique au produit des électrodes, des dispositifs de fixation et de l'accès | Photos de moules sans lien apparent |
| Livraison et qualité des échantillons | Un calendrier réaliste et un échantillon conforme aux exigences convenues | Un échantillon réalisé à la hâte avec des matériaux de substitution |
| Contrôle de processus | Configuration approuvée, contrôles de première pièce et gestion des modifications | Réglages ajustés uniquement au feeling de l'opérateur |
| performances de soudage | Tests de résistance convenus et d'étanchéité du produit fini | inspection visuelle seule |
| Cohérence de la production | Essai réalisé avec le procédé de production en masse prévu | Un échantillon de développement fait main |
Définir le produit avant d'évaluer l'usine
Une usine ne peut prouver qu'elle est adaptée à un projet que lorsque les exigences relatives au produit sont raisonnablement claires.
Avant d'évaluer la ligne de soudage, veuillez fournir :
- Type de produit et dimensions
- Matériau prévu à base de TPU ou de PVC
- épaisseur ou construction du matériau
- Capacité du sac et charge prévue
- Type de fermeture
- Poignées, sangles, valves, fenêtres, poches et renforts
- Niveau de protection contre l'eau requis
- utilisation prévue
- Quantité de commande prévue
- Tests requis et critères d'acceptation
Un simple sac étanche à enroulement, un sac à dos étanche, une pochette transparente pour équipement et un sac de sport étanche à fermeture éclair ne posent pas les mêmes problèmes de soudage.
Il convient également de définir le niveau de protection contre l'eau attendu. Le terme « étanche » peut désigner une protection contre la pluie et les éclaboussures, une exposition temporaire à l'eau ou une application plus exigeante. La conception et les tests du produit fini doivent correspondre aux performances annoncées.
Confirmer le procédé de soudage qui sera utilisé
Le soudage RF, également appelé soudage haute fréquence ou soudage diélectrique, utilise l'énergie électromagnétique combinée à la pression pour assembler des matériaux thermoplastiques appropriés.
Cependant, tous les procédés qualifiés de « soudage » ne sont pas des soudages par radiofréquence. Une usine peut également utiliser :
- Soudage à air chaud
- Soudage à chaud
- Thermoscellage
- Soudage par ultrasons
- Coutures réalisées avec du ruban de couture
Ces méthodes ne sont pas systématiquement meilleures ou pires les unes que les autres. Leur pertinence dépend du matériau, de la conception des coutures, de la forme du sac, du volume de production et des performances requises.
Demandez à l'usine :
- Quelles coutures seront soudées par radiofréquence ?
- Certaines coutures utiliseront-elles une autre méthode d'assemblage ?
- Les travaux de soudure sont-ils réalisés en interne ou sous-traités ?
- Quels matériaux l'usine soude-t-elle régulièrement ?
- Le procédé proposé a-t-il déjà été utilisé sur une construction similaire ?
- Comment les pièces cousues seront-elles maintenues à l'extérieur du compartiment protégé ?
Si un produit combine soudage et assemblage par ruban adhésif ou couture, la transition entre les différentes méthodes doit être clairement indiquée sur les schémas. Ce guide relatif aux sacs étanches soudés par radiofréquence et à coutures thermocollées explique les principales différences entre ces deux types de construction.
Vérifier le matériau prévu

Une usine qui affirme pouvoir souder du TPU ou du PVC n'est qu'un point de départ.
Le comportement de soudage peut varier en fonction de :
- Formulation polymère
- Épaisseur du revêtement ou du film
- Tissu de base
- Texture et finition de surface
- Couches de renfort
- Impression ou autres traitements de surface
- Âge du matériau et état de stockage
- Le nombre de couches dans l'articulation
Selon l' explication de TWI concernant le soudage RF, ce procédé utilise l'énergie électromagnétique et la pression pour assembler des thermoplastiques polaires compatibles. La compatibilité des matériaux fait donc partie intégrante du processus de soudage et ne peut être déterminée par la seule observation.
Demandez à l'usine d'effectuer des soudures d'essai avec le matériau destiné à la production en série. Si ce matériau n'est pas encore disponible, notez le matériau de développement utilisé et répétez les contrôles nécessaires à la réception du matériau de production.
Ne vous fiez pas uniquement à une petite bande d'essai rectiligne. Le matériau doit également être évalué dans la configuration réelle du produit, notamment au niveau des angles, des intersections, des fermetures, des renforts et autres zones difficiles d'accès.
Recherchez une expérience produit pertinente
Une usine n'a pas besoin d'avoir déjà produit exactement le même produit que vous, mais elle doit comprendre les matériaux similaires et les défis liés à la construction.
L'expérience pertinente peut inclure des produits avec :
- Une construction en matériaux similaires
- Longueur de couture comparable
- Capacité de sac similaire
- Fermetures éclair étanches
- Fenêtres transparentes
- Valves ou pièces moulées
- renforts soudés
- Coins multicouches
- Poignées ou sangles porteuses
- Une exigence similaire en matière de protection contre l'eau
Demandez à l'équipe technique d'expliquer comment un produit comparable est assemblé et quelles sont les zones les plus difficiles à souder. Une réponse utile devrait aller au-delà de « nous avons fabriqué de nombreux sacs étanches ».
L'équipe devrait pouvoir discuter de :
- L'ordre dans lequel les coutures sont soudées
- Positionnement des coins
- Comment l'outil atteint chaque articulation
- Comment les intersections denses sont gérées
- Comment les fixations évitent de perforer le compartiment protégé
- Quelles zones nécessitent une inspection ou des tests supplémentaires ?
Les photos de produits peuvent étayer la discussion, mais elles ne prouvent pas la maîtrise du processus. Seuls des échantillons physiques, des plans approuvés, des rapports d'essais expurgés des informations confidentielles et une explication technique claire constituent des preuves plus solides.
Vérifiez si l'équipement disponible est adapté.
Les machines de soudage RF sont couramment utilisées pour de nombreux produits. Une usine n'a pas besoin de privilégier une machine spécifique lors de l'évaluation initiale des fournisseurs.
L'important est de savoir si l'équipement disponible possède la plage de fonctionnement adaptée au produit et peut prendre en charge l'outillage, les matériaux et le processus d'assemblage requis.
Review:
- Type d'équipement et surface de travail utilisable
- Si le produit peut être positionné correctement
- Accès pour les coutures longues, les soufflets profonds et les sacs partiellement assemblés
- Contrôle des étapes de pression, de soudage, de maintien et de refroidissement
- Compatibilité avec les électrodes et les dispositifs requis
- État et entretien du matériel
- Capacité disponible pour la commande prévue
Une usine équipée de plusieurs petites machines peut néanmoins se trouver dans l'incapacité de traiter un grand sac de sport étanche.
Demandez quel type et quelle capacité d'équipement seront utilisés pour l'échantillonnage et la production en vrac, et si la production peut être transférée entre des machines compatibles.
Le transfert de la production entre machines compatibles ne pose pas automatiquement de problème. Toutefois, l'usine doit vérifier la configuration et contrôler les premières pièces finies avant de poursuivre.

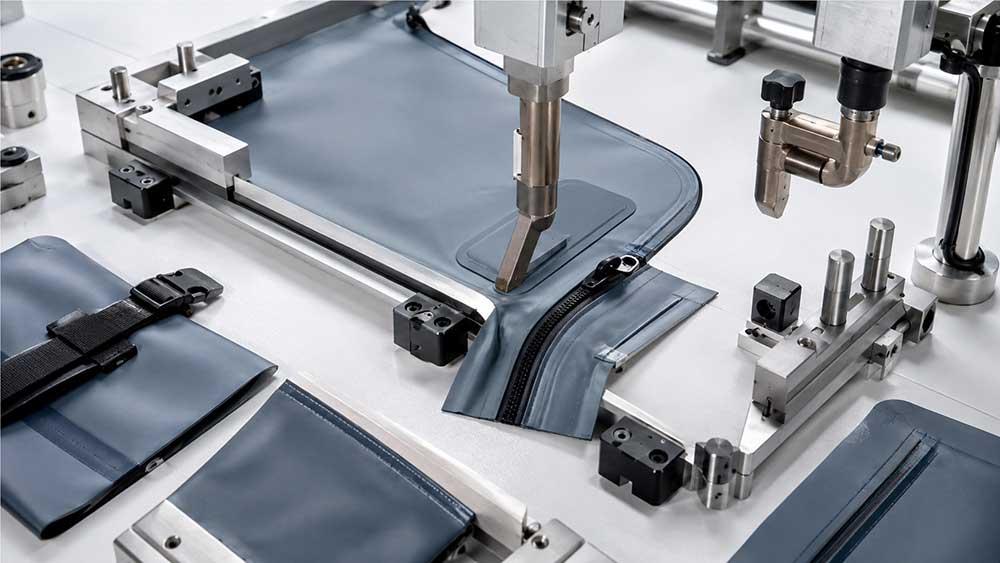

Outils d'examen et accessibilité des produits

La capacité de soudage RF dépend de plusieurs facteurs, et pas seulement de la machine. L'électrode, la surface de support, le dispositif de fixation, le positionnement du panneau et la séquence d'assemblage influent tous sur le résultat.
L'usine devrait examiner :
- Forme de l'électrode et trajectoire de soudure
- Chevauchement de panneaux requis
- Guides et dispositifs de positionnement
- Support sous l'articulation
- Accès à toutes les coutures fonctionnelles
- Angles et sections courbes
- Zones de rencontre de plusieurs couches
- La couture de fermeture finale
- Le risque de coupure ou d'amincissement du matériau à proximité de la soudure
Une couture peut paraître simple sur un dessin à plat, mais devenir difficile d'accès une fois la fermeture éclair, le panneau de base, le renfort ou tout autre élément installé. Il convient donc de considérer chaque couture dans son processus de production réel.
Les principes de conception relatifs à l'accès aux outils, au chevauchement des panneaux, aux intersections multicouches et à la couture de fermeture finale sont abordés dans ce guide de conception de sacs étanches pour le soudage RF.
L'usine peut développer l'outillage en interne ou faire appel à un fournisseur externe. Les deux approches sont envisageables, mais les responsabilités en matière de modification, de maintenance, de propriété et de remplacement doivent être clairement définies.
Découvrez comment le système de soudage est contrôlé.
Le soudage par radiofréquence dépend de plusieurs facteurs qui interagissent. Il peut s'agir notamment de l'énergie, de la pression, du temps de soudage, du temps de maintien ou de refroidissement, de l'outillage, de la nature du matériau et de l'épaisseur du joint.
Un acheteur n'a pas forcément besoin des valeurs de réglage confidentielles de la machine fournies par l'usine. Ce qui importe davantage, c'est que l'usine dispose d'une méthode contrôlée pour développer, approuver, enregistrer et modifier ces réglages.
Demandez:
- Qui approuve le dispositif de soudage ?
- Des essais de soudure sont-ils réalisés avant la production ?
- Comment contrôle-t-on la première pièce finie ?
- Que se passe-t-il lorsque l'épaisseur du matériau ou le comportement de sa surface change ?
- Comment la configuration est-elle vérifiée lorsque la production est transférée sur une autre machine compatible ?
- Qui est autorisé à modifier le processus ?
- Comment les modifications non autorisées sont-elles empêchées ?
- Quels changements nécessitent de nouveaux échantillons ou tests ?
« On ajuste jusqu'à ce que ça ait l'air bien » n'est pas une réponse convaincante.
L’expérience des opérateurs reste importante, mais le jugement visuel doit être étayé par un échantillon approuvé, des exigences claires et des tests appropriés.
Évaluer l'échantillon, le calendrier et le processus de révision
Un échantillon de développement peut démontrer que l'usine est capable de fabriquer un sac acceptable. Cela ne prouve pas automatiquement que le même résultat sera reproductible lors de la production en série.
L'échantillon devrait utiliser, dans la mesure du possible :
- La construction matérielle prévue
- Outillage de production ou équivalent convenu
- La séquence d'assemblage prévue
- Les renforts et fermetures appropriés
- Une ligne de production appropriée
- Les méthodes d'inspection et d'essai convenues
L'échantillon doit inclure les zones complexes du produit, et pas seulement une couture droite et facile. Portez une attention particulière aux points suivants :
- Débuts et fins de soudure
- Coins et courbes
- Intersections de coutures
- Zones à plusieurs couches
- Extrémités de fermeture éclair
- Vannes et fenêtres
- bords de renfort
- La couture de fermeture finale
Ce guide d' inspection des cordons de soudure RF avant production en série aborde en détail l'identification des défauts . Lors de la qualification de l'usine, la question principale est de savoir si le fournisseur dispose d'une méthode systématique pour détecter, consigner, corriger et contrôler à nouveau les soudures non conformes.
Vérifiez ce que comprend le délai de livraison de l'échantillon
Le délai d'échantillonnage est important car il reflète la qualité de la coordination entre l'approvisionnement en matériaux, l'ingénierie, l'outillage, le soudage, l'assemblage et les tests en usine. Cependant, l'échantillon le plus rapide n'est pas forcément le meilleur indicateur de la capacité de production.
Un échantillon livré rapidement peut s'avérer peu utile s'il utilise :
- Un matériau de substitution qui se comporte différemment
- Outillage temporaire qui ne sera pas utilisé en production
- Une couture simplifiée ou un renfort
- Une fermeture ou un accessoire différent
- Travail manuel qui ne peut être répété efficacement en grande quantité
- Tests incomplets
Avant le début de l'échantillonnage, demandez un calendrier réaliste couvrant :
- Confirmation ou approvisionnement en matériaux
- Examen des plans et de la construction
- Préparation des électrodes et du dispositif
- Soudage d'essai
- Assemblage de produits
- Inspection et test
- Révision et nouveau test des échantillons, si nécessaire
Il n'existe pas de délai de fabrication unique et optimal pour tous les sacs étanches. Un simple sac étanche, confectionné avec des matériaux disponibles, nécessite généralement moins de préparation qu'un sac à dos étanche doté d'outillage spécifique, d'une nouvelle fermeture éclair, de plusieurs renforts et d'assemblages soudés complexes.
L'usine doit préciser ce que comprend le délai de livraison indiqué. Si un problème de matériaux, d'outillage ou technique risque d'entraîner un retard, l'acheteur doit en être informé avant la date de livraison convenue.
Évaluer la qualité des échantillons par rapport aux exigences les plus récentes
Une apparence soignée ne suffit pas. Vérifiez si :
- Le matériel prévu ou un matériel de développement convenu a été utilisé
- Les dimensions et la construction correspondent au dessin le plus récent
- Les virages et intersections difficiles sont correctement aménagés.
- Les cordons soudés répondent aux exigences convenues en matière d'aspect et de résistance
- Les fermetures, les vannes, les poignées et les renforts fonctionnent comme prévu.
- Le produit fini réussit le test de protection contre l'eau convenu.
- Des différences par rapport au processus de fabrication en vrac prévu ont été révélées.
- Les problèmes, les corrections et les résultats des nouveaux tests ont été enregistrés.
Un prototype initial peut nécessiter des modifications, notamment si le produit utilise un nouveau matériau ou une nouvelle construction. Toutefois, les défauts critiques de soudure ou d'étanchéité ne doivent pas être ignorés ni présentés comme étant prêts pour l'approbation.
L'important est que l'usine identifie clairement les problèmes, explique les corrections nécessaires, fournisse un calendrier de révision réaliste et prouve que les changements fonctionnent sur le prochain échantillon.
La preuve la plus convaincante ne réside pas simplement dans un délai d'échantillonnage court. Il s'agit de la capacité à fournir un échantillon exploitable dans les délais convenus, à identifier rapidement les problèmes, à les corriger efficacement et à transformer l'échantillon validé en un processus de production reproductible.
Exiger des tests adaptés au produit
Une soudure d'apparence soignée est un point de départ utile, mais l'apparence seule ne peut pas confirmer la résistance mécanique ou l'étanchéité à l'eau.
Selon le produit, le plan de validation peut comprendre :
- Inspection visuelle et dimensionnelle
- Un test de résistance des coutures contrôlé
- Test d'étanchéité ou de bulles
- Tests de dégradation de la pression pour les produits étanches appropriés
- Tests d'exposition par pulvérisation ou par l'eau
- Essais d'immersion dans des conditions convenues
- Flexion suivie d'un test d'étanchéité
- Manutention de la charge suivie d'une autre inspection
Tous les sacs étanches ne nécessitent pas le même test. Un sac à dos résistant à la pluie, un sac étanche à fermeture enroulable, une pochette étanche à fermeture éclair et un produit hermétique ne doivent pas automatiquement être soumis aux mêmes tests de pression, de durée ou de profondeur d'eau.
La norme ASTM D751 décrit des méthodes d'essai pour les tissus enduits, notamment la résistance des coutures et d'autres propriétés pertinentes. Cependant, la mention « essai conforme à la norme ASTM D751 » ne constitue pas une exigence d'acceptation complète.
L'acheteur et l'usine doivent encore s'entendre sur les points suivants :
- Répartition des échantillons
- Sens d'essai
- Conditions d'essai
- Comment le résultat sera-t-il enregistré ?
- Le résultat minimal acceptable
- Le mode de défaillance acceptable
Pour les tests sur produit fini, consignez la méthode de fermeture, les conditions de test, les critères de réussite/échec, l'emplacement de toute fuite et le résultat du nouveau test après action corrective.
N’appliquez pas de pression interne arbitraire à un sac qui n’a pas été conçu pour résister à la pression.
Vérifier la répétabilité avant l'approbation en série

La véritable mesure de la capacité d'une usine ne réside pas dans la capacité d'un technicien à produire un échantillon conforme, mais dans la capacité à reproduire le résultat obtenu lors d'une production normale.
Demandez comment l'usine contrôle :
- Approbation de la première pièce
- Démarrage de la production
- Différents opérateurs ou équipes
- changements de lots de matériaux
- Mouvement entre machines compatibles
- Réparation ou remplacement d'électrodes
- En cours d'inspection
- Contrôles défaillants et arrêt de la ligne
- Mesures correctives et nouveaux tests
- Identification et traçabilité des produits
Si possible, examinez plusieurs produits fabriqués à différentes étapes d'un essai plutôt que d'inspecter uniquement le meilleur échantillon sélectionné par l'usine.
L'usine doit également expliquer la procédure suivie après une défaillance de soudure. Une procédure fiable comprend la mise en quarantaine des produits concernés, l'analyse de la cause probable, la correction du processus, la production de nouveaux échantillons et la confirmation du résultat par de nouveaux essais.
Les fuites répétées, les fissures ou les décollements de couches doivent faire l'objet d'une enquête systématique. Ce guide d'analyse des défaillances des sacs étanches explique comment distinguer les symptômes visibles de leurs causes probables.
Examiner la zone de soudage et le contrôle des matériaux
Une zone de production propre ne prouve pas qu'une soudure est solide, mais une mauvaise manipulation peut engendrer des problèmes évitables.
Lors d'un audit sur site ou à distance, examinez les points suivants :
- Comment les rouleaux de matériau sont identifiés
- Que les matériaux approuvés et non approuvés soient séparés
- Comment les panneaux découpés sont stockés et protégés
- Que les surfaces de soudage soient maintenues propres
- Comment les électrodes et les dispositifs sont stockés
- Comment les pièces rejetées sont séparées
- Les opérateurs disposent-ils des instructions de travail les plus récentes ?
- Comment les pièces soudées passent à l'étape de production suivante
La poussière, l'huile, les fibres détachées, les revêtements endommagés, une orientation incorrecte des matériaux et les lots de matériaux hétérogènes peuvent tous affecter la production. L'usine doit disposer d'un moyen efficace de prévenir ces problèmes et d'empêcher l'intégration de pièces douteuses dans l'assemblage.
Si une visite sur site est impossible, demandez une visite vidéo en direct plutôt que de vous fier uniquement à des vidéos promotionnelles. Faites le lien entre ce que vous voyez (matériaux, équipements, outillage, opérateurs, tests et enregistrements) et le projet en question.
Surveillez les signes avant-coureurs
Soyez prudent si une usine :
- Il est impossible d'expliquer si son équipement est adapté aux dimensions, à la construction et aux exigences d'outillage du produit.
- Affirmations selon lesquelles tous les matériaux TPU ou PVC utilisent les mêmes paramètres
- Fournit uniquement une bande de soudure droite au lieu d'un échantillon fini
- Impossible d'expliquer la séquence d'assemblage
- Évite de parler des coins, des intersections ou des extrémités de fermetures éclair
- Repose uniquement sur l'inspection visuelle
- Applique le même test d'étanchéité à chaque produit
- Impossible de fournir des critères de réussite/échec clairs
- Déplace la production entre les machines sans vérifier la configuration.
- Ne respecte pas systématiquement le calendrier d'échantillonnage convenu sans fournir d'explication concernant le matériel, l'outillage ou les raisons techniques.
- Fournit rapidement un échantillon utilisant des matériaux de substitution ou des procédés temporaires qui ne représentent pas la production en série
- Considère les défaillances critiques de soudure ou de fuite comme des problèmes mineurs d'échantillonnage.
- Des réparations ont échoué sur des échantillons sans que la cause ne soit consignée.
- Affirmations selon lesquelles un échantillon réussi garantit la constance du lot
- Promesses de « zéro défaillance » sans expliquer les conditions de test
Un fournisseur fiable n'est pas tenu de divulguer tous les détails de ses procédés confidentiels. Il doit néanmoins être en mesure d'expliquer comment le projet sera contrôlé et quelles preuves justifieront l'approbation.
Liste de contrôle des capacités de soudage RF
Avant de choisir une usine, vérifiez que :
- Le matériau prévu a été soudé à titre d'essai.
- L'usine comprend le niveau de protection contre l'eau requis.
- Le processus de soudage prévu a été identifié
- Les opérations internes et sous-traitées sont clairement divulguées
- Des équipements adaptés à la taille et à la construction du produit sont disponibles.
- L'accès aux outils et la séquence d'assemblage ont été examinés.
- L'échantillon comprend des virages difficiles, des intersections, des fermetures et des renforcements.
- L'installation de soudage est homologuée et contrôlée.
- Le déplacement de la production entre les machines déclenche la confirmation de configuration et l'inspection de la première pièce
- Le planning type couvre les matériaux, l'outillage, l'assemblage et les essais.
- La qualité des échantillons est vérifiée par rapport aux dernières exigences approuvées.
- Les différences entre les méthodes d'échantillonnage et de traitement en masse sont divulguées
- Les essais de résistance et d'étanchéité disposent de méthodes et de critères d'acceptation clairs.
- L'essai de production représente le processus de production en série prévu
- Les changements de matériaux et d'outillage entraînent un nouvel examen
- Les produits défectueux sont mis en quarantaine, examinés, corrigés et testés à nouveau.
- Les échantillons d'approbation, les résultats et les révisions sont enregistrés.
La décision doit se fonder sur des éléments concrets provenant du produit réel de l'acheteur, et non pas simplement sur la quantité d'équipement ou sur le délai de livraison le plus court pour les échantillons.
Plats à emporter
Un fournisseur compétent en soudage RF devrait être capable d'intégrer les matériaux, la structure du produit, les équipements, l'outillage, le processus d'échantillonnage, les tests et les contrôles de production dans un plan de fabrication reproductible.
Le calendrier et la qualité des échantillons sont essentiels à cette évaluation. L'usine doit fournir un calendrier réaliste, communiquer rapidement les problèmes, livrer un échantillon représentatif du produit attendu et corriger efficacement les problèmes identifiés. Elle doit ensuite démontrer que le résultat approuvé peut être reproduit en production normale.
Pour les projets sur mesure, Vancharli Outdoor peut examiner la sélection des matériaux, la construction soudée, l'accès aux outils, le développement d'échantillons, la planification de la production et les tests spécifiques au produit dans le cadre de son processus de fabrication de sacs étanches . Les exigences en matière de soudage, d'échantillonnage et de réception doivent être convenues lors du développement, avant le lancement de la production en série.
FAQ
Le nombre de machines à souder RF est-il un indicateur fiable de la capacité d'une usine ?
Non. Le nombre de machines peut indiquer une capacité potentielle, mais il ne garantit pas la compatibilité des matériaux, l'adéquation de l'outillage, la maîtrise des procédés, la qualité des échantillons ni les tests au niveau du produit. Il appartient aux acheteurs de vérifier que les équipements et procédés disponibles conviennent à leur produit.
Un sac étanche doit-il rester sur la même machine à souder RF pendant toute la durée de la production ?
Pas nécessairement. Des machines compatibles peuvent être utilisées pour un même produit. Si la production est transférée sur une autre machine, l'usine doit vérifier la configuration et inspecter les premières pièces finies avant de poursuivre.
Un délai de livraison des échantillons plus court signifie-t-il que l'usine est plus performante ?
Pas toujours. La rapidité n'a d'importance que si l'échantillon utilise les matériaux, la construction, l'outillage et les tests appropriés. Un calendrier réaliste peut fournir des preuves plus convaincantes qu'un échantillon réalisé à la hâte et non reproductible en production de masse.
Un premier échantillon imparfait est-il le signe d'une faible capacité de soudage ?
Pas nécessairement. Un prototype initial peut nécessiter des modifications s'il utilise un nouveau matériau ou une nouvelle construction. Toutefois, les défauts critiques de soudure ou d'étanchéité doivent être corrigés et l'échantillon testé à nouveau avant d'être présenté pour approbation.
Un acheteur doit-il demander les paramètres de soudage exacts de l'usine ?
Pas nécessairement. Les paramètres exacts peuvent être propriétaires et varier d'une machine à l'autre. Il est plus important de savoir comment l'usine approuve la configuration, contrôle les modifications, vérifie les premières pièces et confirme le résultat par des tests.
Tous les sacs étanches doivent-ils être soumis à un test d'immersion ?
Non. Les tests doivent correspondre à l'usage prévu et à l'indice de protection contre l'eau indiqué. Certains produits nécessitent des tests de pulvérisation ou d'exposition à l'eau, tandis que d'autres peuvent nécessiter des tests d'immersion, d'étanchéité ou de chute de pression dans des conditions convenues.
Comment un acheteur peut-il vérifier les capacités de soudage sans visiter l'usine ?
Effectuez un audit à distance en direct, demandez des échantillons réalisés dans les conditions de production prévues, examinez le processus de soudage et de test, et exigez des spécifications claires et les rapports de test. Les vidéos retouchées et les photos d'usine ne suffisent pas.
Quand faut-il vérifier à nouveau le processus de soudage ?
Examinez les soudures concernées lorsque la construction du matériau, l'outillage, le type d'équipement, la conception du cordon de soudure, la séquence d'assemblage, la fermeture, le renforcement, le lieu de production ou les exigences d'acceptation changent.
